إنجاز هندسي جديد بالضبعة.. مصر تعلن تركيب اللوح السفلي لبئر المفاعل بالوحدة النووية الثالثة

القاهرة: خالد بيومي
إنجاز هندسي جديد بالضبعة.. مصر تعلن تركيب اللوح السفلي لبئر المفاعل بالوحدة النووية الثالثة

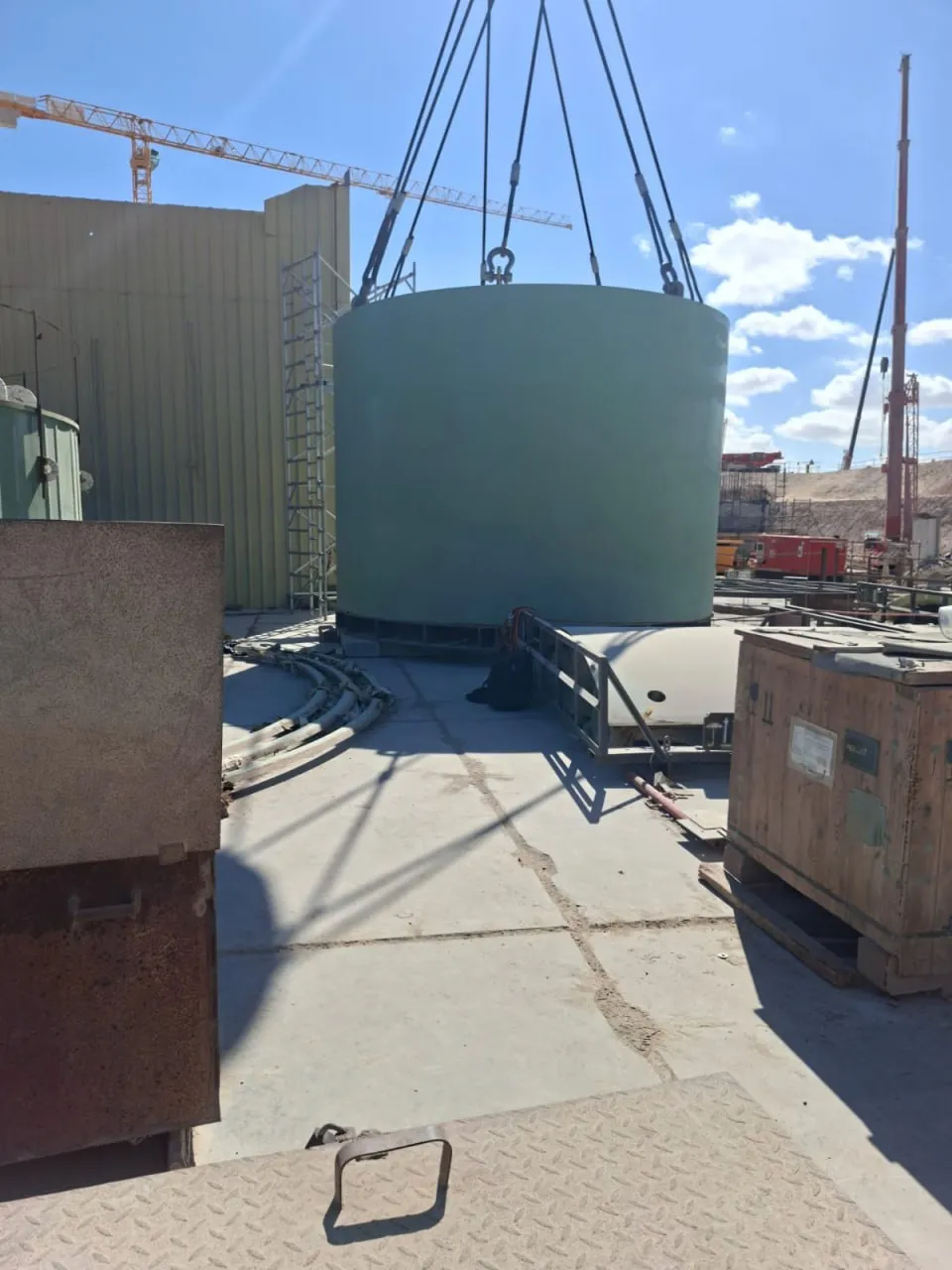

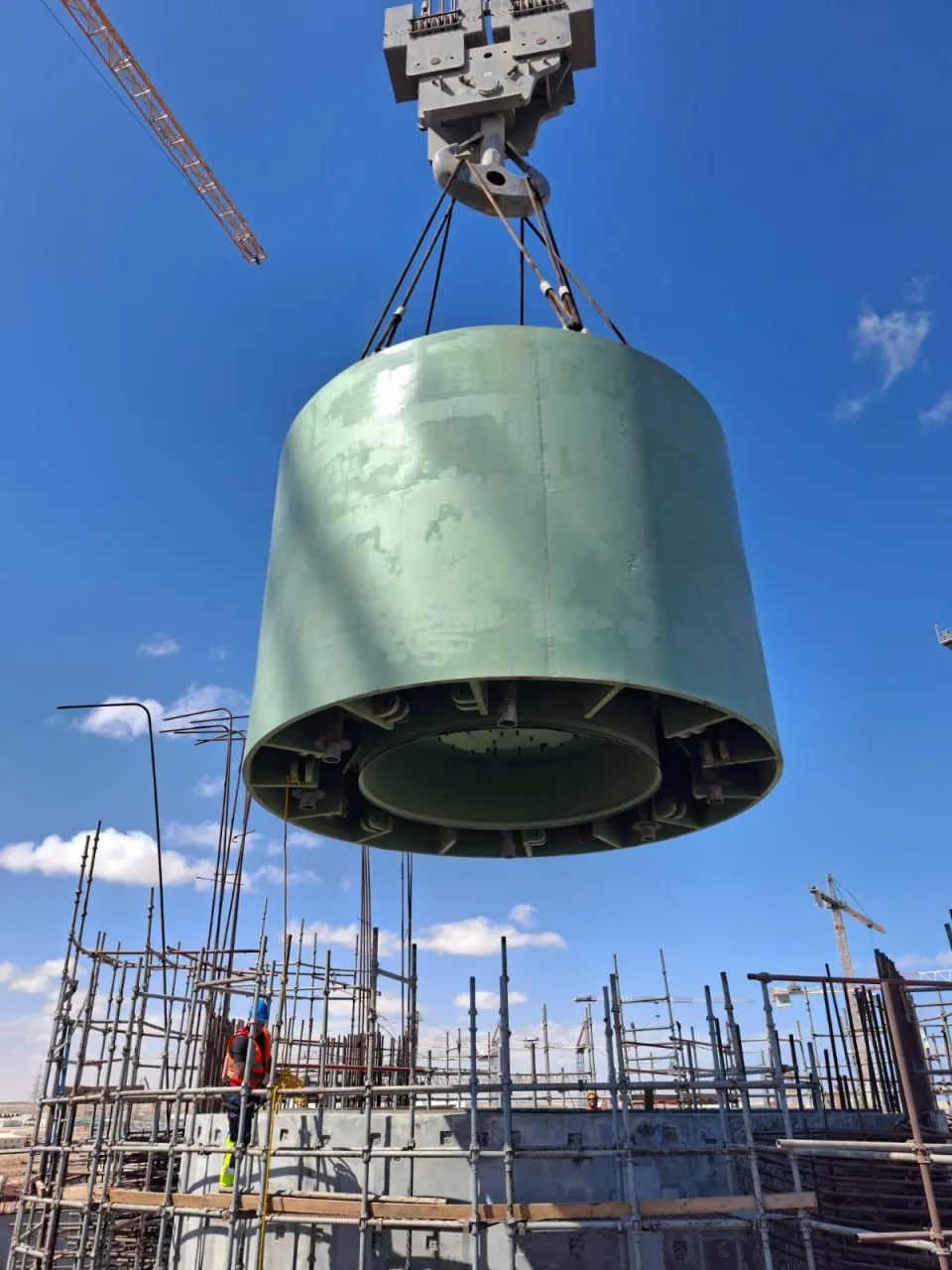

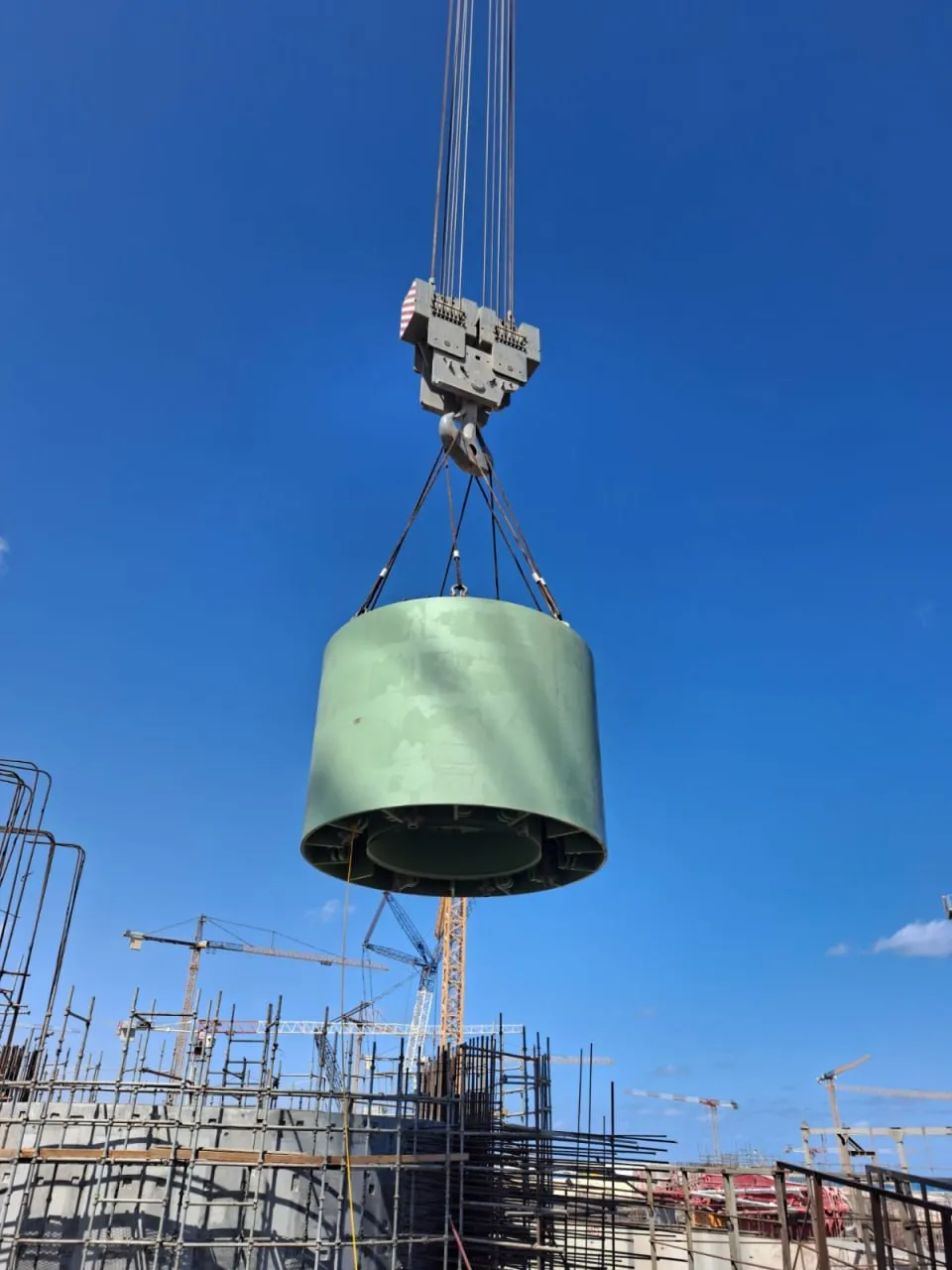

​أعلنت هيئة المحطات النووية لتوليد الكهرباء في مصر عن نجاح عملية تركيب اللوح السفلي لبئر المفاعل (Lower Plate) الخاص بالوحدة النووية الثالثة بمحطة الضبعة النووية، وذلك بالتنسيق العملياتي والهندسي مع المقاول العام الروسي شركة "أتوم ستروي إكسبورت" (Atomstroyexport)، الذراع الهندسي لمؤسسة "روساتوم" الروسية.

​وتُعد هذه الخطوة مرحلة مفصلية في المسار التنفيذي للمشروع؛ حيث تُقرب الوحدة الثالثة من مرحلة تركيب المعدات الرئيسية لدائرة المفاعل الأولية، وسط التزام بالجدول الزمني المحدد وأعلى معايير الجودة والأمان النووي.

​المواصفات الفنية للوح السفلي لبئر المفاعل

​يُشكل اللوح السفلي حلقة الربط والتثبيت الهيكلية بين تجهيزات بئر المفاعل ووعاء ضغط المفاعل الرئيسي، متحملاً الدور الأساسي في ضمان المحاذاة الدقيقة لوعاء الضغط على محوره الرأسي. وتتمثل أبرز البيانات الفنية الموثقة لهذا المكون الهام في:

​الوزن الكلي: مكون فولاذي أسطواني صلب يصل وزنه إلى 130.85 طنًا.

​الأبعاد والقطر: يبلغ قطره 5465 ملليمترًا، بطول يصل إلى 3820 ملليمترًا.

​التوافق الهندسي: صُمم بدقة فائقة ليتناسب مع القطر الداخلي لمكون الحماية الجافة (Dry Shielding) البالغ 5650 ملليمترًا، مما أتاح تركيبه وفق مسافات خلوص حرجية ومحسوبة بالملليمتر.

​تسلسل الأعمال التنفيذية بالوحدة الثالثة

​جاء تركيب اللوح السفلي استكمالاً لسلسلة خطوات هندسية متتابعة تخضع لإشراف ومتابعة ميدانية مستمرة من قبل مفتشي هيئة الرقابة النووية والإشعاعية المصرية (ENRRA) المقيمين في الموقع:

​مصيدة قلب المفاعل (Core Catcher): جرى تثبيتها في وقت سابق كأحد أهم عناصر الأمان السلبي التي تميز مفاعلات الجيل الثالث المطور.

​الأنشطة الخرسانية: صب الخرسانة الخاصة بهياكل الدعم والتثبيت لبئر المفاعل.

​تركيب الحماية الجافة (Dry Shielding): تم الانتهاء من تركيبها بنجاح للوحدة الثالثة في 28 أغسطس الماضي.

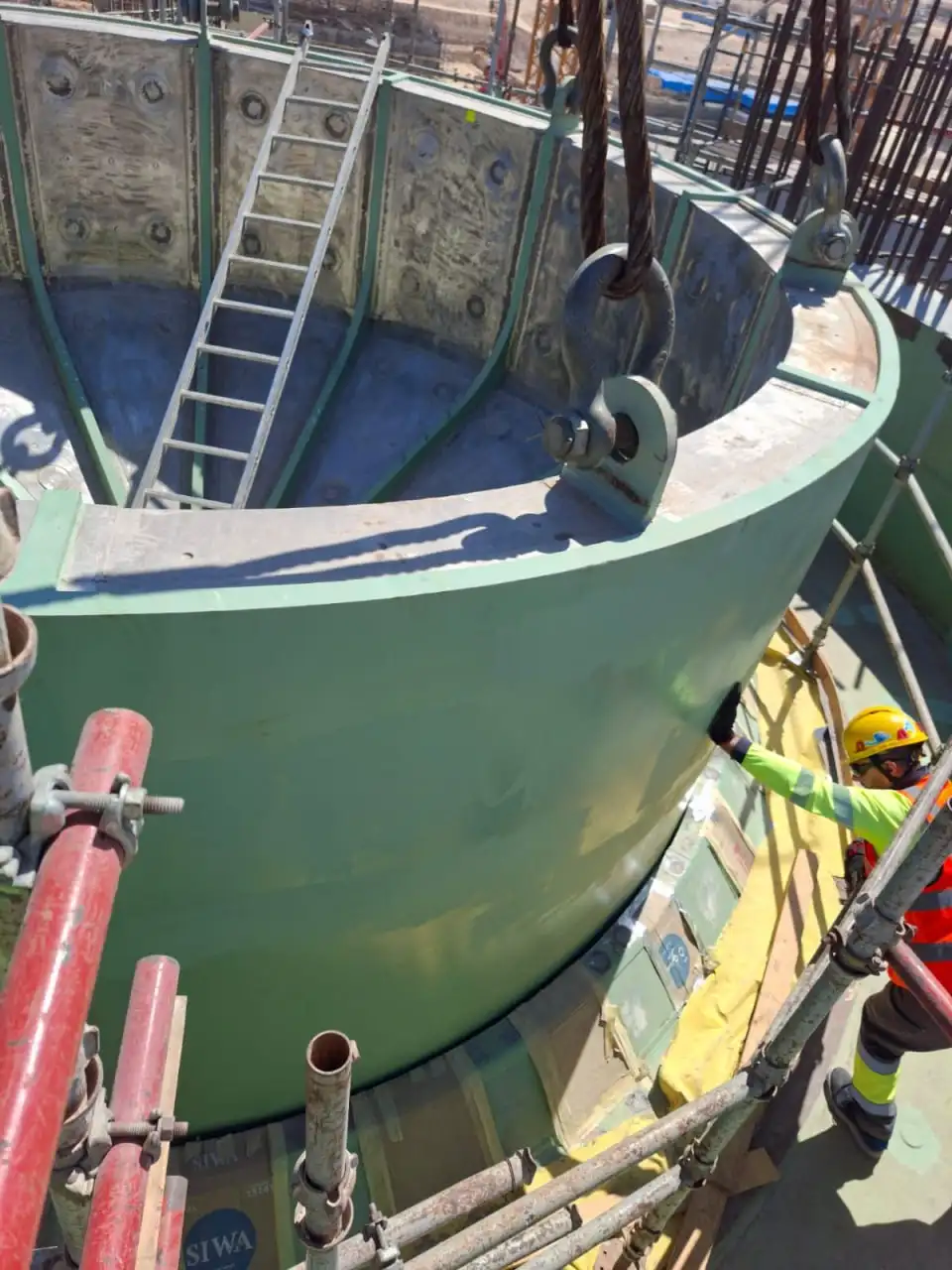

​تركيب اللوح السفلي (Lower Plate): الإنجاز الذي تم إعلانه رسمياً لتجهيز البئر استقبالاً للوعاء.




​الخطوة التمهيدية التالية: تشمل تركيب العزل الحراري للجزء الأسطواني وحلقة الدعم (Support Ring)، لتجهيز الموضع النهائي لتركيب وعاء ضغط المفاعل (Reactor Pressure Vessel) والذي يبلغ وزنه 320 طنًا بطول 13 مترًا وقطر 4.5 متر.

​خريطة مشروع الضبعة النووي

​تأتي هذه التطورات في إطار تنفيذ محطة الضبعة النووية التي تتكون من 4 وحدات توليد بمفاعلات الماء المضغوط الروسية من طراز VVER-1200 من الجيل الثالث المطور (Gen 3+)، بقدرة إجمالية تبلغ 4800 ميجاوات (1200 ميجاوات لكل وحدة).

​ومن المخطط تسليم وتسليم أول مفاعل نووي وبدء تشغيله التجاري بنهاية عام 2028، على أن يكتمل التشغيل الكامل لجميع وحدات المشروع بحلول عام 2030، بما يدعم استراتيجية الدولة المصرية لتنويع مصادر الطاقة، وتوفير طاقة نظيفة وخالية من الانبعاثات الكربونية تلبّي الاحتياجات الصناعية والسكانية المتزايدة.



جدير بالذكر أن محطة الضبعة النووية في مصر بمحافظة مطروح (الساحل الشمالي الغربي)،4 وحدات مفاعلات روسية من طراز VVER-1200 (الجيل الثالث+)، بقدرة إجمالية 4800 ميغاواط -12% من احتياجات مصر الكهربائية بحلول 2030


توفر 8 مليارات متر مكعب من الغاز الطبيعي سنوياً



التكلفة الإجمالية 30 مليار دولار بتمويل

  قرض روسي حكومي طويل الأجل بقيمة 25 مليار دولار (85% من التكلفة) بفائدة 3% سنوياً


  السداد يبدأ من أكتوبر 2029 تقريباً على مدى 22 عاماً (43 قسطاً نصف سنوي)



  بأمر مباشر من الرئيس بوتين ستقوم مصر بالسداد بالروبل الروسي لتسهيل الأمر على مصر


 مفاوضات مع الجانب الروسي لزيادة عدد الوحدات إلى 6 كمرحلة أولى


تقدم الأعمال الإنشائية (حتى منتصف أغسطس 2026:


العمل يسير بشكل متوازٍ على الوحدات الأربع منذ بدء البناء الفعلي في يوليو 2022. أكثر من 25 ألف عامل يومياً (أكثر من 18 ألفاً مصريين)، مع خطة للوصول إلى 30 ألفاً. نسبة المشاركة المصرية مرتفعة (حوالي 80%


أحدث الإنجازات (أغسطس 2026) – الوحدة الأولى


7 أغسطس: اكتمال صب المستوى الرابع لوعاء الاحتواء الداخلي لمبنى المفاعل بعد 30 ساعة عمل متواصلة


حجم الخرسانة: 1608 أمتار مكعبة. ارتفع المبنى من +24.4 متر إلى +34 متر.


اكتمال صب مبنى التحكم (غرف التحكم الرئيسية والاحتياطية) بإجمالي 550 متراً مكعباً خلال 11 ساعة (إجمالي الخرسانة في المبنى تجاوزت 4000 متر مكعب).


15 أغسطس تقريباً، بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي باستخدام رافعة عملاقة بقدرة 2200 طن.


يتكون من 12 شريحة (ارتفاع كل منها 7.5 متر ووزن 40-45 طناً). من المقرر الانتهاء خلال أسبوعين. هذا المستوى سيدعم تركيب الرافعة القطبية


إنجازات سابقة مهمة:


نوفمبر 2025: تركيب وعاء ضغط المفاعل للوحدة الأولى + توقيع اتفاقية الوقود النووي.


يوليو 2026: تركيب وعاء ضغط المفاعل للوحدة الثانية (وزن حوالي 330 طناً).


مايو 2026: وصول مكثف التوربينة البخارية للوحدة الأولى.


النصف الأول 2027: توريد أول شحنة وقود نووي.


نهاية 2027 بدء اختبارات التشغيل للوحدة الأولى.


النصف الثاني / الربع الأخير 2028: تشغيل الوحدة الأولى وربطها بالشبكة.


2029-2030: اكتمال تشغيل الوحدات الأربع بالكامل.


المشروع يتقدم وفق الجدول الزمني المعلن، مع إنجازات إنشائية متسارعة في الوحدة الأولى خلال أغسطس 2026. الالتزام بمعايير السلامة النووية الدولية مستمر تحت إشراف الهيئة المصرية للرقابة النووية والإشعاعية. المشروع يمثل نقلة استراتيجية لمصر في أمن الطاقة وتنويع مصادرها.
